一、防水材料的施工方式

1.防水涂料的施工方式

任何涂料的施工方式都有3种形式:涂刷、滚刷、喷涂,防水涂料的施工也是如此。

材料工艺工程师(石墨化负极材料工艺)

涂刷和滚刷的原理相同,都是通过滚筒或者刷子将防水涂料均匀地涂抹在需要做防水的基面上。这种方式是目前国内装饰项目中最常见的防水涂料施工方式。优点是施工器具成本低,节省材料。缺点是施工效率低下、涂抹不均、对细部处理把控不好。

喷涂防水涂料可以完美地规避涂刷的缺点,能让涂料均匀分布,对一些不方便涂刷的地方有较好的保护效果。优点是人工成本低,厚度均匀,成膜质量高,附着力强,对细节处理较好。缺点是施工器具成本较高,较为浪费材料。所以,虽然喷涂的方式更科学、效果更好,但是因为成本原因,目前国内绝大多数项目中,对防水涂料的施工还是以涂刷为主。

2.防水卷材的施工方式

用于室内空间的防水卷材主要分为改性沥青卷材和高分子卷材两类。改性沥青类的卷材安装方式主要有火烤粘贴法、自粘法以及湿贴法3种类型,高分子的卷材主要通过湿贴法安装。

( 1)火烤粘贴法(热熔粘贴

材料工艺工程师(石墨化负极材料工艺)

主要是通过高温对改性沥青卷材进行加热,让卷材熔化后直接与混凝土基面牢固粘贴。这种做法成本高,但是效果好,适用于基面没有进行过多处理的界面(如楼顶)。该做法主要适用于改性沥青卷材这类沥青基的材料,是特定材料的特定做法,其他卷材不能使用该做法铺贴。

(2)自粘法

材料工艺工程师(石墨化负极材料工艺)

指将改性沥青基的自粘卷材直接铺贴在结构基面上。这种做法的好处是施工快,不需要火烤,也不需要涂胶粘剂,适用于已经做完找平的基面。同时,该做法也只能针对自身带有粘贴层的卷材,所以也是特定材料的特定做法。

(3)湿贴法

对于常规的防水卷材(如无纺布卷材),均需要采用湿贴法安装。这种湿贴的做法与贴砖类似,只是用于充当胶粘剂材料的是聚合物水泥胶或灰浆,而不是水泥砂浆和胶泥。但是因为这种湿贴的方式完全是通过胶粘剂粘接卷材,所以对工艺和基层要求特别高,而且容易出现接缝处开裂和空鼓的问题。

这种做法几乎适用于所有主流的防水基面,只要无明水均可施工。所以,这种方法也是最常见的防水卷材安装方式。

为避免出现卷材空鼓现象,在铺贴防水卷材时,一定要先对铺贴的基面进行清扫,保证基面干净,建议基面不要有明水,尽可能干燥,否则卷材铺完后非常容易出现空鼓的情况。为避免出现卷材搭接处开裂现象,在铺贴时,卷材与卷材搭接的宽度建议大于等于100mm,搭接区域太小容易出现开裂的情况。

二、防水材料的标准工艺流程

在我们经常接触到的项目中,绝大多数的防水工序中都使用防水涂料。所以,下面以一个游泳池的案例来说明防水涂料的工序和把控要点,设计师可以将其作为技术交底的内容记录下来,以便在工作中使用。

防水涂料标准工艺流程:

1.基层清理

当给排水管道的主系统做完后,就应该进入防水层的施工阶段,而防水层的施工对基层的要求特别高,所以在基层清理时,要注意重点把控以下几点。

  • 必须将尘土、杂物等清扫干净,表面残留的灰浆硬块和突出部分应铲平、扫净、抹灰、压平,阴阳角处应抹成圆弧角。
  • 涂刷防水层的基层表面应保持干燥,含水率一般不大于9%, 并且要平整、牢固,不得有松动、空鼓、开裂及起砂等缺陷。
  • 找平层与地漏、管根、出水口、卫生洁具交接处(边沿)的收头要圆滑,坡度要符合设计要求,部件必须安装牢固,嵌封严密。
  • 突出地面的管根、地漏、排水口、阴阳角等细部应先做好附加层的增补处理。

2.细部处理

基层清理完毕后,应根据图纸明确各个重点把控位置的防水涂料应当涂刷的区域、位置以及程度,并对基面进行初步找平处理。其中,重点把控的防水层涂刷区域。注意,相邻两层涂膜的涂刷方向应相互垂直,时间间隔根据环境温度和涂膜固化程度进行控制。各防水层在墙根处应向上卷起至少300mm,卫生间门口防水层铺出300mm宽,向两侧延展的宽度100mm。

材料工艺工程师(石墨化负极材料工艺)

材料工艺工程师(石墨化负极材料工艺)

(至门外≥500mm,左右两侧延伸出门洞口≥200mm并与地面及上返的墙身防水层搭接)

(卫生间、浴室、厨房、洗衣房、设有配水点的封闭式阳台)的楼、地面应设置防水层;楼、地面的防水层在门口处应水平延展,且向外延展的长度不应小于500mm,向两侧延展的宽度不应小于200mm。当墙面设置防潮层时,楼、地面防水层应沿墙面上翻,且至少应高出饰面层200mm。当卫生间、厨房采用轻质隔墙时,应做全防水墙面,其四周根部除门洞外,应做C20细石混凝土坎台,并应至少高出相连房间的楼、地面饰面层200mm。墙面应设置防水层,防水层高度距楼、地面面层1.2m。当卫生间有非封闭式洗浴设施时,花洒所在及其临近墙面防水层高度不应小于1.8m或做至楼板底。——高标准

3.刷三遍防水涂料

(1)第一遍防水

明确了具体涂刷点位的节点做法后,方可将已配好的防水涂料涂于基面上,待24小时固化后,可进行第二道涂层。

(2)第二遍防水

在已固化的涂层上,采用与第一道涂层相互垂直的方向将防水涂料均匀涂刷在涂层表面,涂刮量与第一道相同,不得有漏刷和鼓泡等缺陷。

(3)第三遍防水

第二道涂膜防水层涂刷24小时固化后,再按相同的配方和方法涂刮第三道涂膜,涂刮量以0.4~ 0.5kg/m2为宜。三道涂膜的厚度为1.5mm。

在一些有淋浴的墙面的防水层需要涂刷至少1800mm的高度,最好能涂刷到顶。没有淋浴的卫生间,防水层涂刷300mm的高度即可。在涂刷防水层时,应尤其留意管道根部、阴阳角处的涂刷,这些地方是出现质量问题最多的位置,应重点检查。具体防水涂料的做法可以参考第2步细部处理,如果细部处理做得不好,即使多次涂刷防水涂料也一样会漏水。很多项目漏水的原因并不是工艺做得不到位,而是因为设计师在出具节点图时,将应当涂刷的细部处理做法弄错了,而工人按图施工,所以出现了问题。

4.一次试水(闭水试验)

防水层施工完毕后,必须进行闭水试验,试验时间建议不少于48小时,试水的最低水位不得低于20mm。

5.保护层施工

闭水试验验收合格后,需在防水层上做防水保护层,保护层要一次成活。施工时要做好成品保护,防止破坏防水层。保护层向地漏找坡的坡度系数建议大于3%,施工完毕后养护7天。

6.二次试水

为确保在保护层施工过程中没有破坏原有防水层,防水保护层养护期过后,须进行第二次闭水试验,标准及要求参照第一次试水。

7.防水层验收

二次试水完毕后,则代表第一层防水层施工完毕,这时方可根据其位置的节点构造进行下一步工序。如果在该构造上还须做二次、三次防水层,均按照此流程重复操作即可。第一层防水层验收完毕后, 开始做回填,并用细石混凝土做找平层。找平完成后,根据其节点做法继续做第二次防水层和饰面材料的基层,最终铺贴饰面材料。

从这个流程中可以看出,防水层施工是非常费时费力的事,但是防水无小事,正因为防水的施工复杂,所以,在设计师出具深化节点图和技术交底时,才更需要了解防水的把控要点和流程,出具正确的节点图纸,防止后期出现质量问题时返工,造成不必要的时间浪费。

三、防水材料的标准构造做法

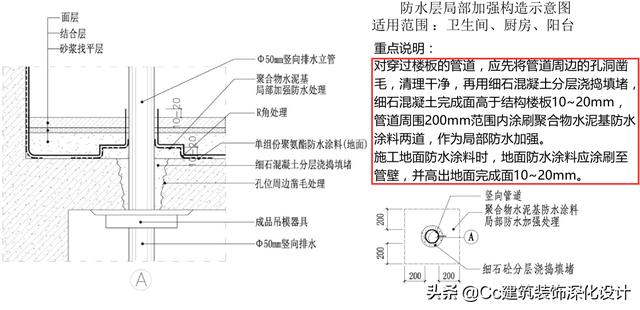

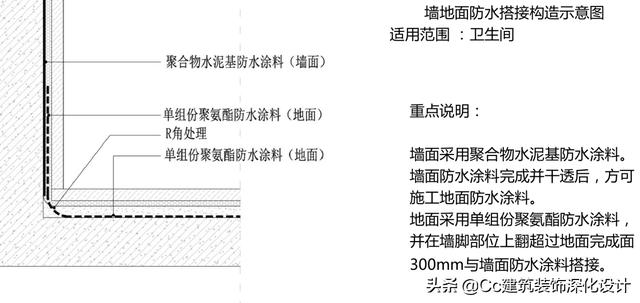

材料工艺工程师(石墨化负极材料工艺)

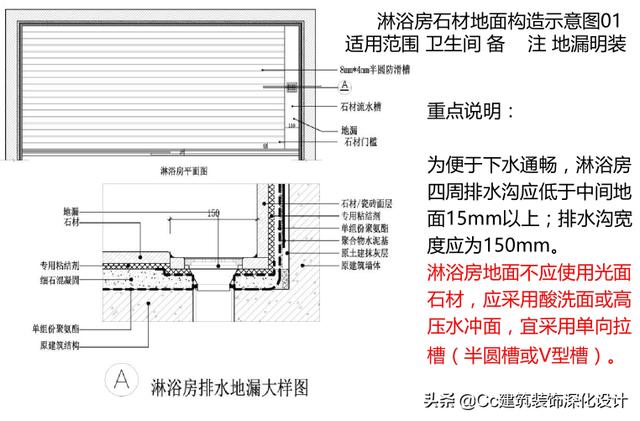

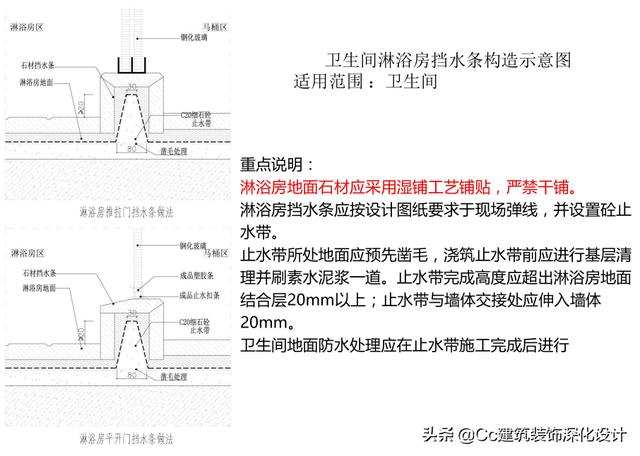

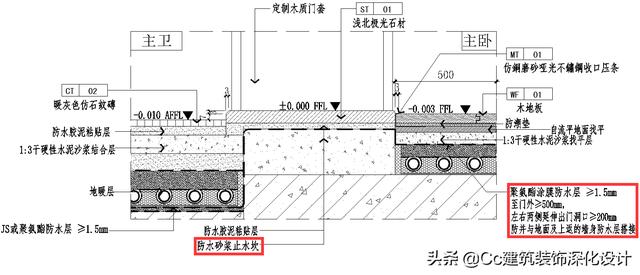

卫生间地漏标准节点

材料工艺工程师(石墨化负极材料工艺)

二次地漏做法

材料工艺工程师(石墨化负极材料工艺)

材料工艺工程师(石墨化负极材料工艺)

地面瓷砖防水工艺做法

材料工艺工程师(石墨化负极材料工艺)

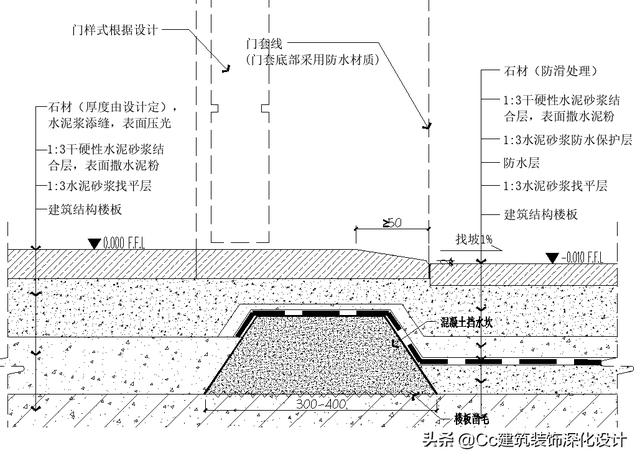

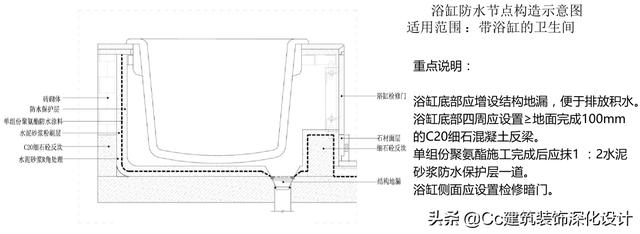

干湿区石材收口工艺做法

材料工艺工程师(石墨化负极材料工艺)

材料工艺工程师(石墨化负极材料工艺)

材料工艺工程师(石墨化负极材料工艺)

注:

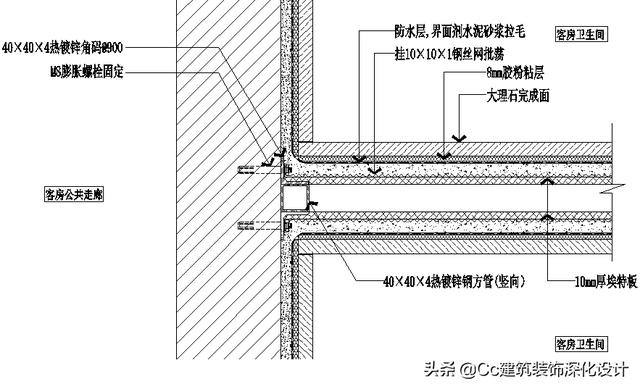

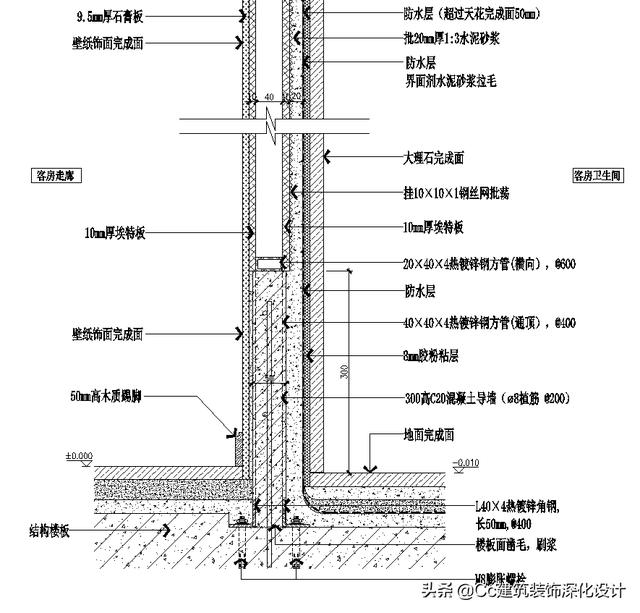

1、客房与卫生间隔墙,优选此节点工艺做法;

2、此节点为客房走廊墙面为壁纸、卫生间墙面为大理石的做法;如墙体终饰面为其它饰面材料,可在此墙体基础上再装饰。基层材料根据饰面材料做调整,当饰面材料为木饰面干挂,基层石膏板改为B1级多层难燃板;

3、图中标注的钢龙骨尺寸均为最小尺寸。

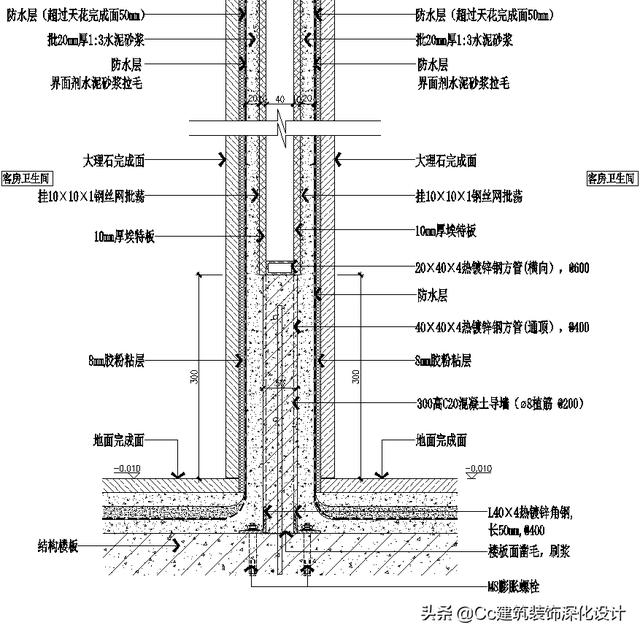

材料工艺工程师(石墨化负极材料工艺)

材料工艺工程师(石墨化负极材料工艺)

材料工艺工程师(石墨化负极材料工艺)

注:

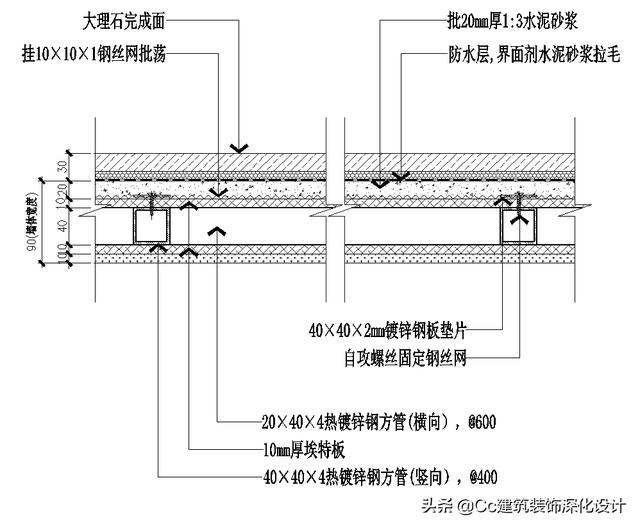

1、卫生间内部隔墙,墙体需最小尺寸时采用此节点工艺做法;

2、此节点为卫生间墙两面饰面都为大理石的做法。

3、图中标注的钢龙骨尺寸均为最小尺寸。

材料工艺工程师(石墨化负极材料工艺)

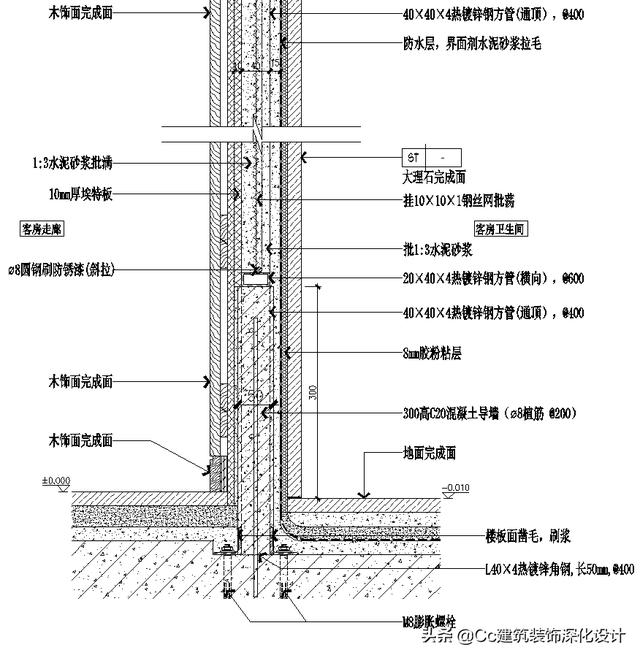

材料工艺工程师(石墨化负极材料工艺)

材料工艺工程师(石墨化负极材料工艺)

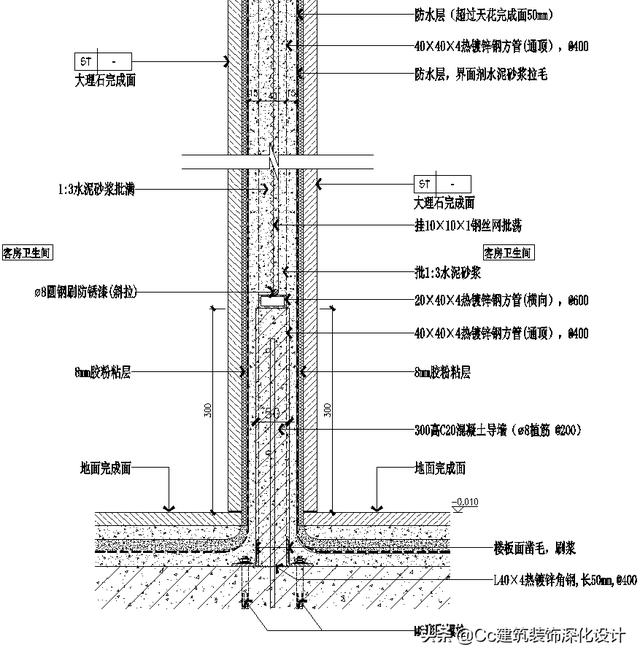

注:

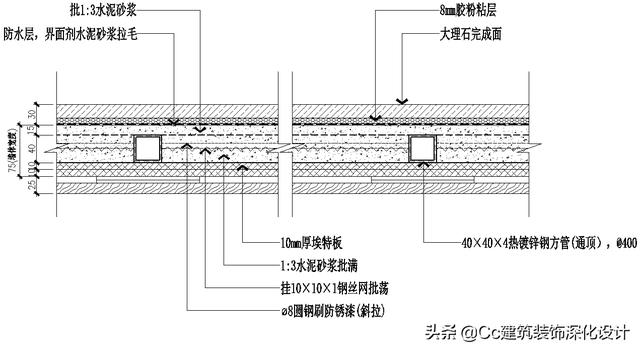

1、卫生间内部隔墙,墙体尺寸较宽时采用此节点工艺做法;

2、此节点为卫生间墙两面饰面都为大理石的做法。

3、图中标注的钢龙骨尺寸均为最小尺寸。

材料工艺工程师(石墨化负极材料工艺)

材料工艺工程师(石墨化负极材料工艺)

材料工艺工程师(石墨化负极材料工艺)

注:

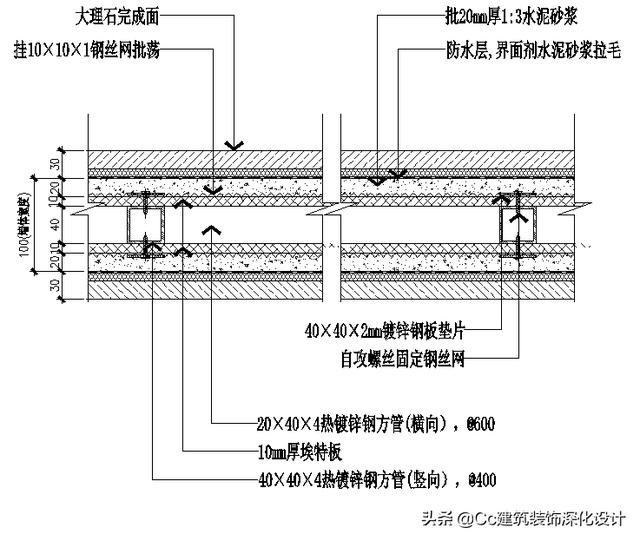

1、客房与卫生间隔墙,墙体最小尺寸采用此节点工艺做法;

2、骨架隔墙立面终饰材料由各酒店设计方案决定,此节点为客房走廊墙面为木饰面、卫生间墙面为大理石的做法。

3、图中标注的钢龙骨尺寸均为最小尺寸。

材料工艺工程师(石墨化负极材料工艺)

材料工艺工程师(石墨化负极材料工艺)

材料工艺工程师(石墨化负极材料工艺)

材料工艺工程师(石墨化负极材料工艺)

材料工艺工程师(石墨化负极材料工艺)

材料工艺工程师(石墨化负极材料工艺)

上图所示的是最典型的需要涂刷防水层的空间构造节点,这几个节点对设计师的帮助非常大。了解了这些标准的防水构造做法后,再去看一些特定空间的防水做法和常见的质量通病将更容易理解。

常见部位防水具体做法、构造及施工图

1.卫生间防水做法:

卫生间湿区(淋浴)采用两道防水,具体做法为:结构楼板打磨+第一道防水:渗透结晶型防水涂料两遍,淋浴区墙体到天花吊顶(大于1.8米),其他部位墙体上返300mm+水泥砂浆保护层+第二道防水:1.5mm厚聚氨酯防水涂料,上返300mm+水泥砂浆保护层。

卫生间干区(洗手、座便区)采用一道防水,具体做法为:结构楼板+水泥砂浆找平+一道防水:1.5 mm厚聚氨酯防水涂料,墙体上返300mm,洗手台部位上返1000mm+水泥砂浆保护层。

材料工艺工程师(石墨化负极材料工艺)

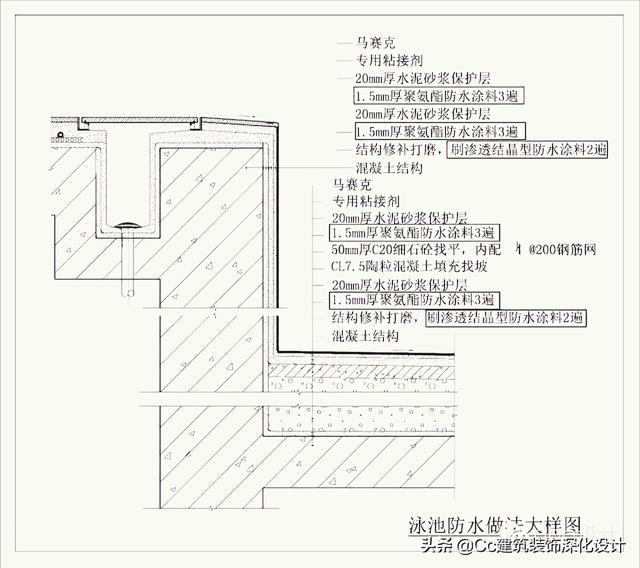

2.游泳池防水做法:

游泳池采用三道防水,具体做法为:结构楼板打磨+第一道防水:渗透结晶型防水涂料两遍,上返至溢水沟外侧+第二道防水:1.5mm厚聚氨酯防水涂料,返至溢水沟外侧+水泥砂浆保护层+第三道防水:1.5mm厚聚氨酯防水涂料,上返至溢水沟外侧+水泥砂浆保护层。

材料工艺工程师(石墨化负极材料工艺)

3.厨房区域防水做法:(厨房指酒店类厨房的操作间区域,住宅类厨房可不考虑防水)

采用两道防水,具体做法为:结构楼板打磨+第一道防水:渗透结晶型防水涂料两遍,上返300mm+水泥砂浆保护层+第二道防水:1.5mm厚聚氨酯防水涂料,上返300mm+水泥砂浆保护层。

4.桑拿房、健身淋浴间等防水做法:

做法同卫生间湿区,采用两道防水,但是墙面上返高度需要至天花吊顶高度。

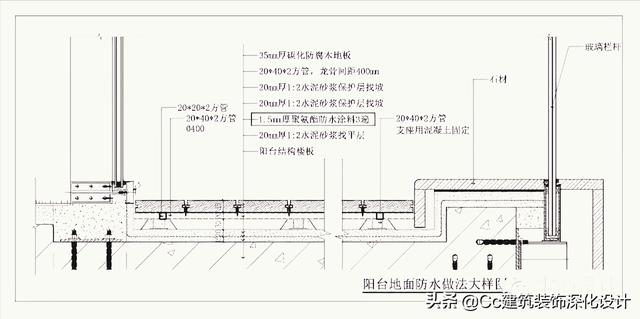

5.敞开阳台防水做法:

采用一道防水,具体做法为:结构楼板+水泥砂浆找平+一道防水:1.5 mm厚聚氨酯防水涂料+水泥砂浆保护层找坡。

材料工艺工程师(石墨化负极材料工艺)

6.室内水景防水做法:

同泳池防水做法,采用3道防水。

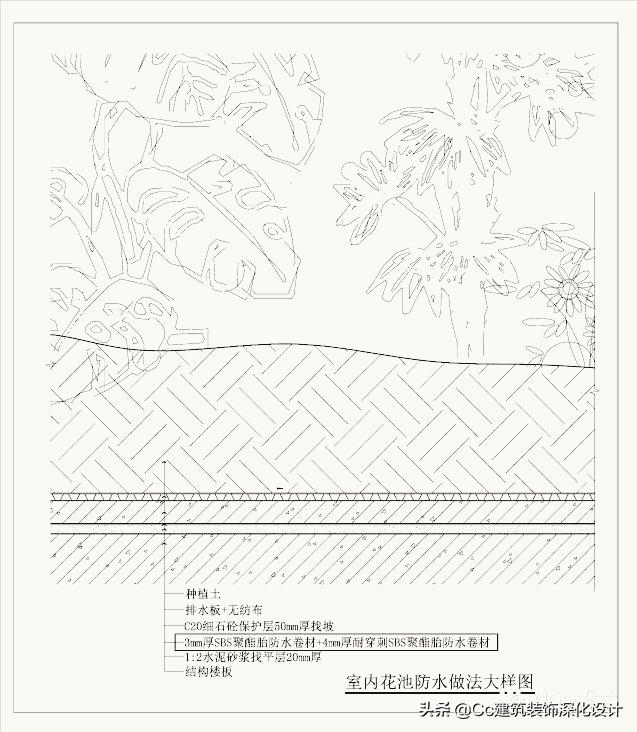

7.室内花池、种植池等防水做法:

采用两道防水,具体做法为:结构楼板+水泥砂浆找平层+第一道防水:3mm厚SBS聚酯胎防水卷材+第二道防水:4mm厚耐穿刺SBS聚酯胎防水卷材+细石砼保护层+排水板无纺布+种植土。

材料工艺工程师(石墨化负极材料工艺)

四、小结

(1)防水涂料是目前室内使用最多的防水材料,其施工方式主要分为刷涂、滚涂和喷涂3类。防水卷材相对来说在室内应用较少,而且根据不同的卷材类型,需要采用不同的施工方式,主要分为火烤粘贴法、自粘法以及湿贴法。

(2)要想防水层做得好,除了画出标准的防水节点图以外,还须了解防水涂料的施工流程以及把控要点。

今天关于「防水材料工艺」防水材料的现场把控与构造做法(本文来源于微信公众号“dop设计(ID:dopdesign”,向原作者致谢!)就分享到这里,希望对你有所启发,不合理之处,也欢迎留言补充,大家一起探讨学习……

材料工艺工程师(石墨化负极材料工艺)

............试读结束............

查阅全文加微信3231169

如来写作网gw.rulaixiezuo.com(可搜索其他更多资料)

本文内容由互联网用户自发贡献,该文观点仅代表作者本人。本站仅提供信息存储空间服务,不拥有所有权,不承担相关法律责任。如发现本站有涉嫌抄袭侵权/违法违规的内容, 请发送邮件至 3231169@qq.com 举报,一经查实,本站将立刻删除。
如若转载,请注明出处:https://www.haowenren.com/4054.html
